Anticiper les risques de votre projet avec des outils adaptés

Dans un projet, même quand tout a été anticipé et prévu, il reste toujours une part d’incertitude. Celle-ci peut être réduite et maîtrisée en intégrant la gestion des risques dans les piliers essentiels du pilotage de projet.

Trop souvent reléguée à l’arrière-plan, elle peut pourtant faire la différence entre un projet maîtrisé et un projet qui dérape.

Risques et sources de risques : une distinction à garder en mémoire

En gestion de projet, un risque est un événement plus ou moins incertain, qui, s’il se produisait, pourrait impacter plus ou moins gravement les objectifs du projet.

Pour structurer l’analyse et vous aider à composer votre gestion des risques, il est important de distinguer trois choses :

  • La source du risque : c’est l’élément déclencheur, la cause potentielle d’un aléa
  • Le risque (ou les risques) : c’est l’aléa en lui – même
  • La(les) conséquence(s) du risque : c’est ce qui va découler de la déclaration du risque identifié.

💡 Une même source de risque peut générer plusieurs risques différents, selon la temporalité, le contexte et les interactions projet.

Exemple 1 : Remplacement pour congé maternité

Source de risque : Absence prolongée d’une collaboratrice clé

  • Risque 1 : Départ en juillet comme prévu
  • Risque 2 : Départ anticipé dès mai
  • Risque 3 : Remplaçant mal formé ou difficulté à trouver un remplaçant

Exemple 2 : Fournisseur unique pour une pièce stratégique

Source de risque : Dépendance à un seul fournisseur

  • Risque 1 : Retard de livraison
  • Risque 2 : Problème de qualité
  • Risque 3 : Hausse des coûts

Exemple 3 : Changement réglementaire à venir

Source de risque : Nouvelle législation environnementale

  • Risque 1 : Révision du cahier des charges en cours de projet
  • Risque 2 : Délai d’obtention d’une nouvelle autorisation
  • Risque 3 : Investissement non prévu pour se mettre en conformité

La matrice de Farmer : un outil simple et visuel pour évaluer les risques

Une fois les risques identifiés, l’étape suivante est de les évaluer pour dédier une attention immédiate aux risques prioritaires. C’est dans cette étape qu’intervient la matrice de Farmer, l’outil de référence en gestion des risques.

Qu’est-ce que la matrice de Farmer ?

C’est une matrice sous forme de grille (généralement en 4×4) qui croise deux critères :

  • La probabilité d’occurrence du risque c’est à dire la probabilité d’apparition du risque (de improbable à très probable)
  • La gravité de l’impact sur l’objectif du projet si le risque se déclarait (de bas à très élevé)

Chaque combinaison donne un niveau de criticité, qui détermine le niveau de réponse attendu (surveillance, action préventive, plan d’urgence…).

5 étapes pour utiliser la matrice des risques dans un projet

  1. Identifier les sources de risque, en impliquant toutes les parties prenantes du projet
  2. Lister les risques associés à chaque source
  3. Évaluer chaque risque selon sa probabilité et son impact
  4. Positionner les risques dans la matrice de Farmer
  5. Prioriser les risques pour organiser les plans d’actions préventives et curatives

🛠️ Pratique : Avec le logiciel Facility Project, la matrice de Farmer est intégrée nativement.

Elle vous permet de visualiser, évaluer et suivre vos risques tout au long du projet. L’interface facilite la mise à jour des évaluations, l’historique des risques et la collaboration entre acteurs projet.

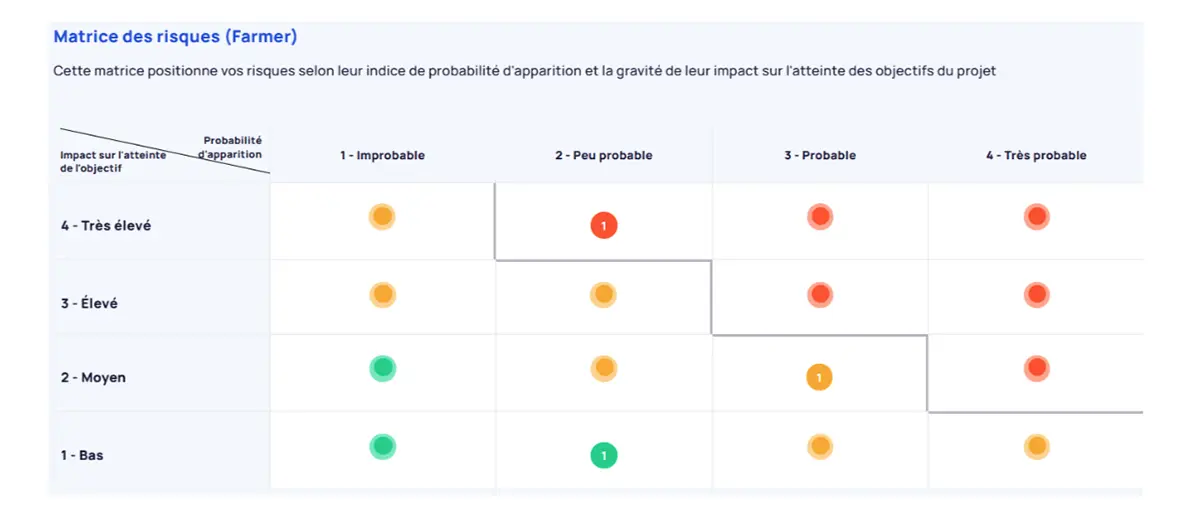

Matrice de farmer intégrée au logiciel Facility Project

Un exemple d’évaluation des risques

Reprenons l’exemple n°2 d’un Fournisseur unique pour une pièce stratégique.

Source de risque : Dépendance à un seul fournisseur

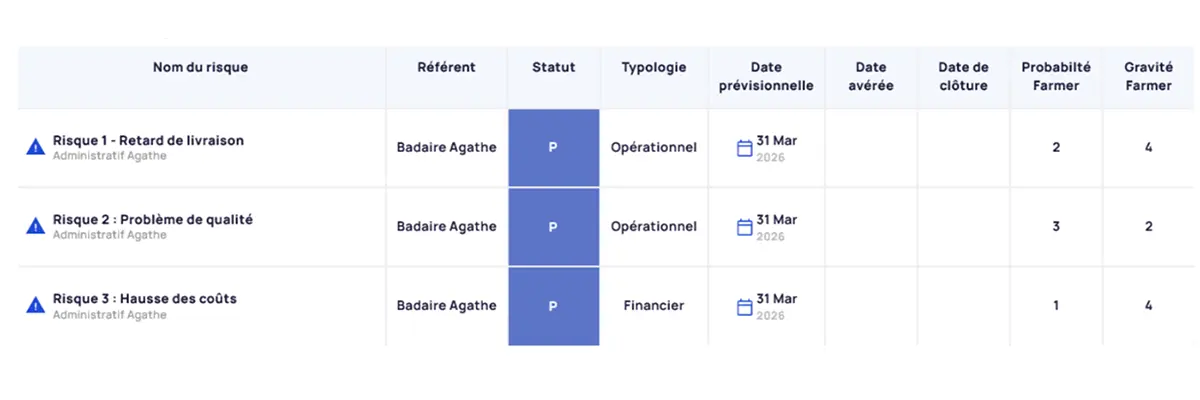

exemple evaluation des risques projet

  • Risque 1 : Retard de livraison

Peu probable – par retour d’expérience, le fournisseur a toujours fait en sorte de livrer à temps.

Impact très élevé – arrêt total de la production et de la livraison à nos clients.

  • Risque 2 : Problème de qualité

Probable – par retour d’expérience, le fournisseur a un taux de variation dans sa qualité.

Impact moyen – la qualité des pièces n’influence pas la production mais risque de réduire la satisfaction client.

  • Risque 3 : Hausse des coûts

Improbable – les prix ont été négociés pour la durée du projet.

Impact Très élevé – modification totale de la rentabilité du produit final.

La Matrice de Farmer obtenue présente un classement de ces risques avec des zones vertes, orange et rouge.

Ces différentes zones indiquent le niveau d’attention à porter au risque identifié :

  • Zone verte : le référent reste en veille
  • Zone orange : le référent met en place les actions préventives pour éviter que le risque ne se déclenche
  • Zone Rouge : Les solutions préventives fortes sont mises en place et des actions curatives sont prévues pour avoir un plan B au cas où le risque se déclenche.

Pour en savoir plus sur le pilotage des risques d’un projet vous pouvez également consulter cet article : https://facility-project.com/6-etapes-gestion-des-risques-projet/

Facility Project dispose d’un registre des risques, lié à la matrice de Farmer, qui vous donne le détail du risque et peut intégrer les actions préventives et curatives identifiées.

Le pilotage des risques  un facteur décisif de la réussite d’un projet

La gestion des risques, loin d’être une tâche accessoire, est un outil de pilotage stratégique. Elle permet de prendre de meilleures décisions, d’adapter son plan d’action au bon moment, et de sécuriser les engagements pris envers les clients ou les équipes

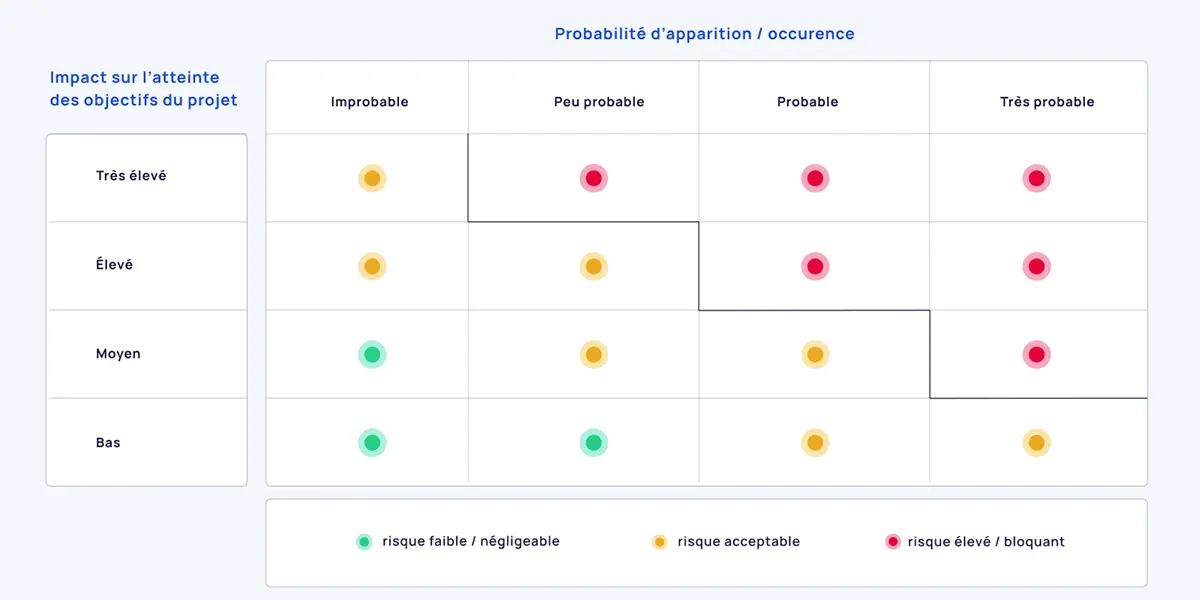

matrice des risques projet

Facility Project dispose d’un registre des risques, lié à la matrice de Farmer, qui vous donne le détail du risque et peut intégrer les actions préventives et curatives identifiées.

Pour en savoir plus sur le pilotage des risques d’un projet n’hésitez pas à consulter notre article : Les 6 étapes pour gérer vos risques projet efficacement.

Anticiper pour mieux décider

La gestion des risques, loin d’être une tâche accessoire, est un outil de pilotage stratégique. Elle permet de prendre de meilleures décisions, d’adapter son plan d’action au bon moment, et de sécuriser les engagements pris envers les clients ou les équipes.

Complétez le formulaire ci-dessous et recevez un registre des risques type en version PDF pour votre projet :

Recevoir & télécharger le document


*champs de saisie obligatoire

Les données personnelles collectées vous concernant sont destinées à FACILITY PROJECT pour la durée nécessaire au traitement de vos messages et la gestion de la relation commerciale ou contractuelle qui peut en découler. Conformément au RGPD, vous disposez d’un droit d’accès, de rectification, et d’effacement des données vous concernant, ainsi que d’un droit d’opposition et à la limitation du traitement de ces données. Vous disposez également de la possibilité de retirer à tout moment votre consentement au traitement de vos données pour les finalités basées sur ce fondement. Vous pouvez exercer vos droits en écrivant à dpo-facility-project@lock-t.com

Interface Facility Project

Envie de composer votre propre matrice des risques ?

Profitez de notre essai de 30 jours sur notre logiciel Facility Project.
